Порядок производства работ при устройстве наружной вертикальной гидроизоляции с локальным ремонтом поверхности кирпичной кладки.
Все работы выполнить в соответствии с разработанным АТР (альбом технических решений) компании ООО "Сенеко Технолоджи" при температуре не менее 5° С.
Все работы производить в присутствии технадзора.
Перед началом работ произвести подготовку поверхности. Основание должно быть чистым, свободным от пыли, масел, старых покрытий и пр.
Для влажных с выступлением солей оснований произвести обработку биоцидными препаратами и антисолевую обработку (материалами «B10W концентрат», «ASF концентрат»).
Произвести локальный ремонт поверхности кладки (повреждённых швов, трещин) ремонтной смесью «BS 64I Кладочная известковая (М75)».
Для обеспечения водонепроницаемости швов примыкания в зоне «стена – пол» необходимо по всему периметру гидроизолируемой поверхности устроить галтель из гидроизоляционной смеси «ZT 60W Штукатурная гидроизоляция».
В местах сопряжения выполнить устройство штробы с последующей помывкой водой.
Непосредственно перед устройством галтели из смеси «ZT 60W Штукатурная гидроизоляция» поверхность увлажнить водой. Поверхность должна быть влажной, но не мокрой.

Устройство галтели
Произвести зачеканку швов гидроизоляционной смесью «ZT 60W Штукатурная гидроизоляция» (30 х 30 мм с радиусом скругления 30 мм). Орошать нанесенный состав в течение 7 суток, не давая поверхности подсыхать.
На всю изолируемую поверхность нанести гидроизоляционную смесь «HW 2K Эластичная гидроизоляция двухкомпонентная» (поставляется в виде комплекта: гидроизоляционная сухая смесь с жидкостью затворения). Эластичная гидроизоляция наносится на поверхность галтели с захватом пола 150 мм и на стену до уровня на 200 мм выше уровня земли (отмостки). Предварительно основание следует смачивать водой. Поверхность кладки должна быть влажной, но не мокрой. Материал наносится в 2 слоя по 1,5 мм. Между ними проложить армирующую стекло сетку. Второй слой наносится в перпендикулярном направлении к первому слою не ранее чем через 2–4 часа в зависимости от температуры поверхности и воздуха.
Через 7 суток после нанесения эластичной гидроизоляции для предотвращения её повреждения при устройстве обратной засыпки нанести штукатурную смесь «ZT 60W Штукатурная гидроизоляция». Предварительно основание следует смачивать водой. Поверхность кладки должна быть влажной, но не мокрой. Смесь наносится в 2 слоя по 10 мм.
Средний расход материалов:

  • ремонтная смесь "BS 64I Кладочная известковая(М75)" (заделка трещин, повреждённых швов) - 1 кг/п. м;
  • смесь гидроизоляционная "HW 2K Эластичная гидроизоляция двухкомпонентная" - 4,8 кг/ м2 (2 слоя по 1,5мм);
  • сетка армирующая - 1,2 п.м./ м2;
  • смесь гидроизоляционная "ZT 60W Штукатурная гидроизоляция" - 18,5 кг/ м2/10 мм толщины;
  • смесь гидроизоляционная "ZT 60W Штукатурная гидроизоляция" (устройство галтели) - 6 кг/п.м.

Устройство наружной вертикальной гидроизоляции с локальным ремонтом поверхности кирпичной кладки показано на рисунке № 7.

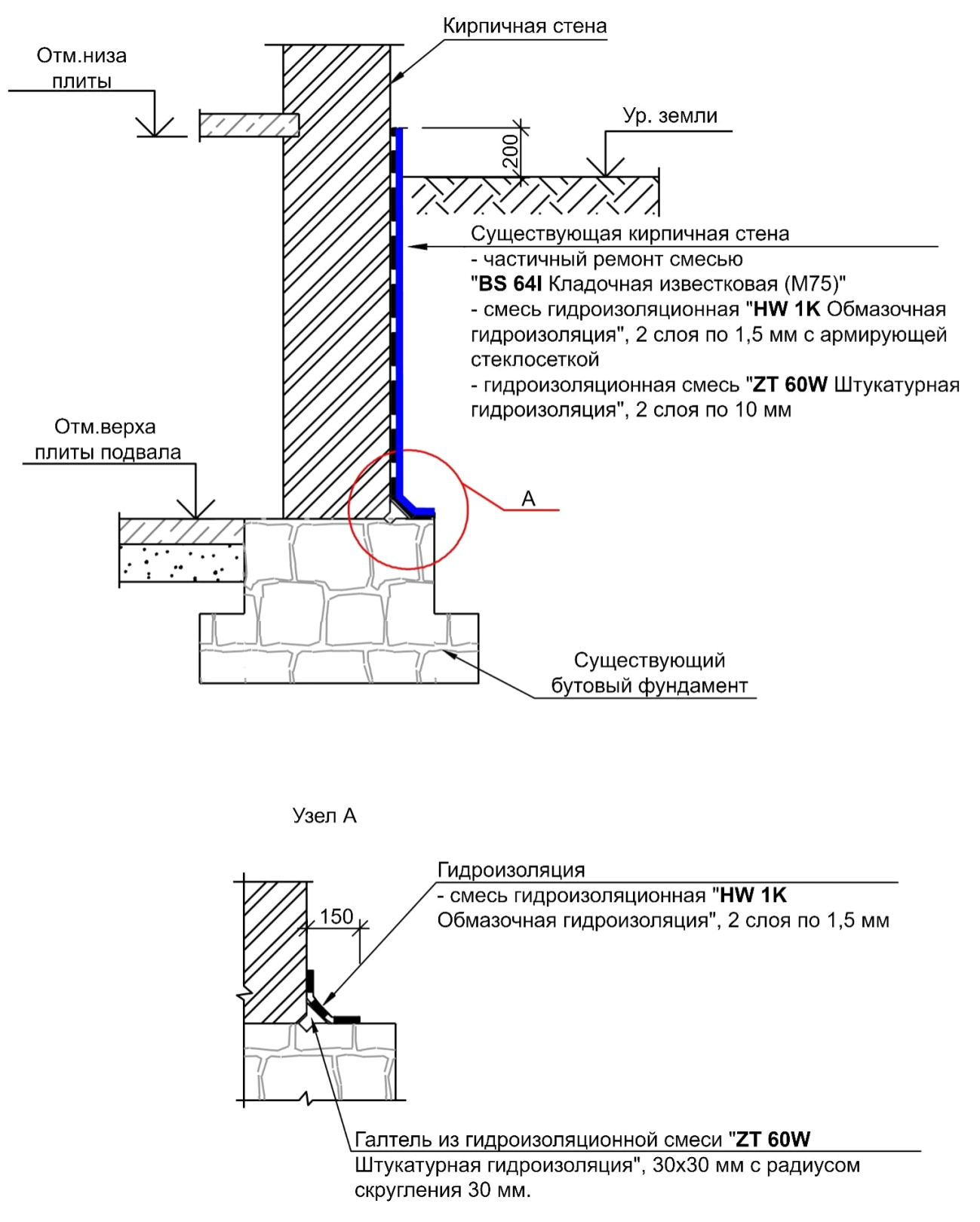

Рисунок 7 - Устройство наружной вертикальной гидроизоляции с локальным ремонтом поверхности кирпичной кладки

Порядок производства работ при устройстве наружной вертикальной гидроизоляции поверхности кирпичной кладки с большой площадью дефектов

Все работы выполнить в соответствии с разработанным АТР (альбом технических решений) компании ООО "Сенеко Технолоджи" при температуре не менее 5° С.
Все работы производить в присутствии технадзора.
Перед началом работ произвести расчистку поверхности. Основание должно быть, чистым, свободным от пыли, масел, старых покрытий и пр.
Длявлажных,свыступлениемсолейоснованийпроизвестиобработку биоцидными препаратами и антисолевую обработку (материалами «B10W концентрат» и «ASF концентрат»).
В случае большой площади дефектов подготовить поверхность кирпичной кладки в следующей последовательности:

  • расшить поврежденные швы кладки на глубину не менее 10 мм;
  • очистить расшитые швы от пыли и мусора, промыть водой под давлением.
  • заполнить швы на всю глубину смесью «ZT 60W Штукатурная гидроизоляция»;
  • заполнить дефекты поверхности (сколы и утраты кирпича, выбоины) смесью «ZT 60W Штукатурная гидроизоляция».

На подготовленное смоченное основание нанести выравнивающую гидроизоляцию из смеси «ZT 60W Штукатурная гидроизоляция» в 2–3 слоя по 10 мм. Штукатурная гидроизоляция наносится на стену до уровня на 200 мм выше уровня земли (отмостки). Для исключения отслоения или сползания штукатурки работы проводить с использованием оцинкованной металлической штукатурной сетки 50х50х4 мм. Орошать нанесенный состав в течение 7 суток, не давая поверхности подсыхать.
Для обеспечения водонепроницаемости швов примыкания в зоне «стена – пол» необходимо по всему периметру гидроизолируемой поверхности устроить галтель из гидроизоляционной смеси «ZT 60W Штукатурная гидроизоляция»:

  • в местах сопряжения выполнить устройство штробы с последующей помывкой водой.
  • непосредственно перед устройством галтели из смеси «ZT 60W Штукатурная гидроизоляция» поверхность увлажнить водой. Поверхность должна быть влажной, но не мокрой.
  • устройство галтели. Произвести чеканку швов гидроизоляционной смесью «ZT 60W Штукатурная гидроизоляция» (30 х 30 мм с радиусом скругления 30 мм). Орошать нанесенный состав в течение 7 суток, не давая поверхности подсыхать.

Через 7 суток после нанесения штукатурной гидроизоляции для увеличения её водонепроницаемости нанести гидроизоляционную смесь «HW 1K Обмазочная гидроизоляция» до уровня земли/отмостки. Предварительно основание следует смачивать водой. Поверхность кладки должна быть влажной, но не мокрой. Смесь наносится в 2 слоя 1,5 мм. Второй слой наносится в перпендикулярном направлении к первому слою не ранее чем через 2–4 часа в зависимости от температуры поверхности и воздуха. В зоне галтели обмазочная гидроизоляция наносится с армирующей стеклосеткой, которая укладывается между слоями с захватом 150 мм на стену и пол.
Средний расход материалов:

  • ремонт поверхности кирпичной кладки смесью гидроизоляционная "ZT 60W Штукатурная гидроизоляция" - 18,5 кг/ м2/10 мм;
  • выравнивающая гидроизоляционная смесь "ZT 60W Штукатурная гидроизоляция"- 18,5 кг/ м2/10 мм;
  • устройство галтели из смеси "ZT 60W Штукатурная гидроизоляция" - 6 кг/п. м;
  • смесь гидроизоляционная "HW 1K Обмазочная гидроизоляция" - 4,6 кг/ м2 (2 слоя по 1,5 мм);
  • сетка армирующая - 1,2 м2/ м2.

Устройство наружной вертикальной гидроизоляции поверхности кирпичной кладки с большой площадью дефектов показано на рисунке № 8.

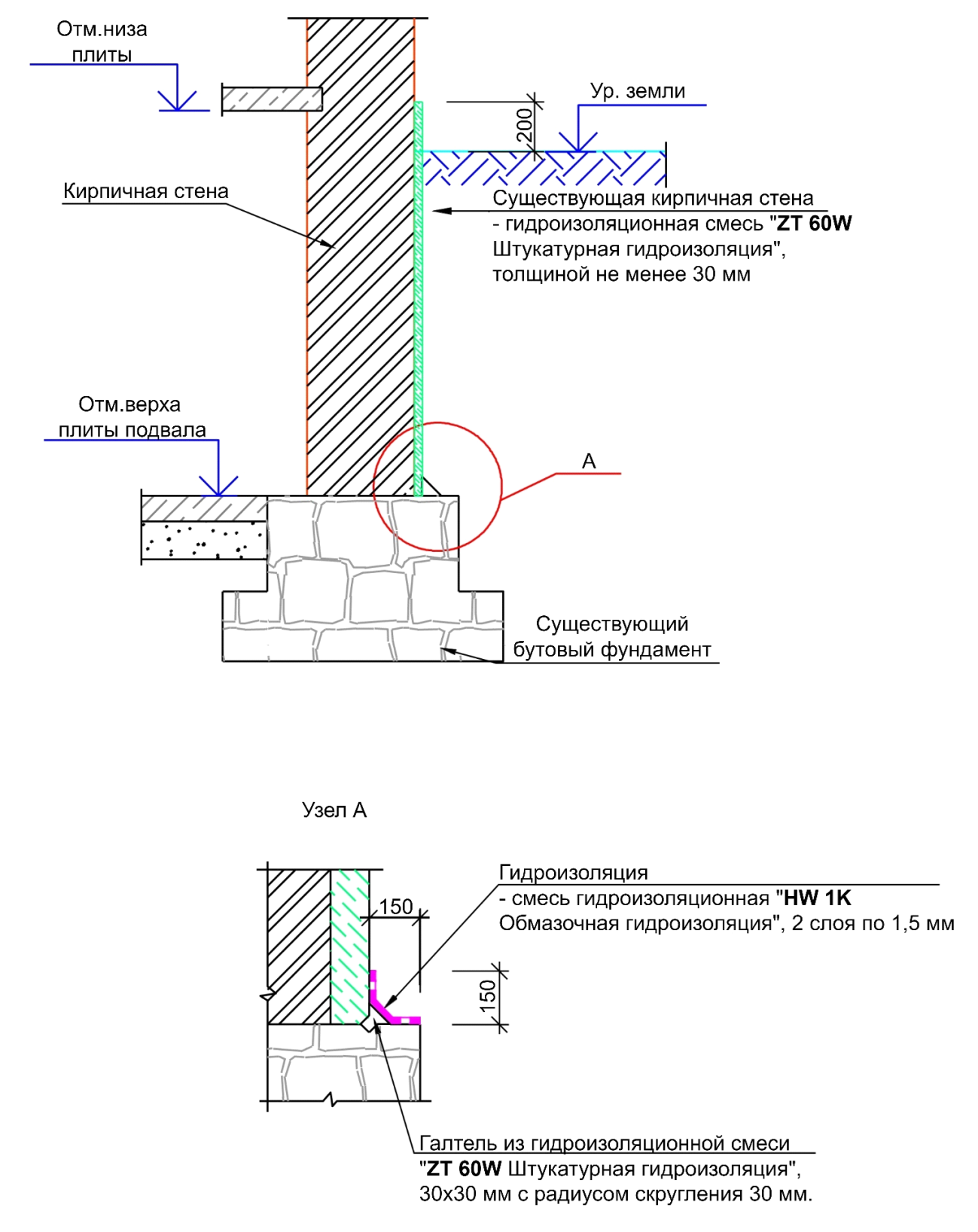

Рисунок 8 - Устройство наружной вертикальной гидроизоляции поверхности кирпичной кладки с большой площадью дефектов

Порядок производства работ по наружной гидроизоляции кирпичной / бутовой кладки с устройством бетонной подпорной стенки

Все работы выполнить в соответствии с разработанным АТР (альбом технических решений) компании ООО "Сенеко Технолоджи" при температуре не менее 5° С.
Устройство подпорной стенки с высокой водонепроницаемостью выполняется с применением материала «ZT 60W Гидроизоляционный бетон» методом бетонирования.
Перед началом работ произвести подготовку поверхности. Основание должно быть, чистым, свободным от пыли, масел и пр. Слабые, разрушенные участки расчистить до прочного основания.
Установить опалубку.
Особое внимание уделить:

  • её герметизации;
  • обустройству клапанов для вывода воздуха;
  • обустройству отверстий для предварительного увлажнения поверхности и последующего дренажа;
  • зазоры следует располагать таким образом, чтобы обеспечить эффективную заливку или закачивание бетонной смеси;
  • минимальная толщина заливаемого слоя 30 мм.

Непосредственно перед бетонированием подготовленную поверхность увлажнить водой.
Готовую бетонную смесь «ZT 60W Гидроизоляционный бетон» заливают вручную или при помощи насоса через шланг.
Заливку одного участка производить без перерыва и без устройства холодных швов.
Распалубку производить не ранее 24 часов после окончания заливки.
Для обеспечения водонепроницаемости швов примыкания в зоне "стена - пол" необходимо по всему периметру гидроизолируемой поверхности устроить галтель из гидроизоляционной смеси «ZT 60W Штукатурная гидроизоляция»:

  • в местах сопряжения выполнить устройство штробы с последующей помывкой водой.
  • непосредственно перед устройством галтели из смеси «ZT 60W Штукатурная гидроизоляция» поверхность увлажнить водой. Поверхность должна быть влажной, но не мокрой;
  • устройство галтели. Произвести чеканку швов гидроизоляционной смесью "ZT 60W Штукатурная гидроизоляция " (30 х 30 мм с радиусом скругления 30 мм). Орошать нанесенный состав в течение 7 суток, не давая поверхности подсыхать.

На предварительно смоченную поверхность галтели нанести гидроизоляционную смесь «HW 1K Обмазочная гидроизоляция» с захватом 150 мм на стену и пол. Гидроизоляционная смесь наносится в 2 слоя по 1,5 мм. Между ними проложить армирующую стеклосетку. Второй слой гидроизоляции наносится не ранее чем через 2–4 часа (в зависимости от температуры поверхности и воздуха) в перпендикулярном направлении к первому слою.
Средний расход материалов:

  • гидроизоляционная смесь "ZT 60W Гидроизоляционный бетон" - 2200 кг/м3 или 2,2 кг/дм3;
  • гидроизоляционная смесь "ZT 60W Штукатурная гидроизоляция"(устройство галтели) - 6 кг/п. м;
  • гидроизоляционная смесь "HW 1K Обмазочная гидроизоляция" - 4,6 кг/ м2 (2 слоя по 1,5 мм);
  • стеклосетка армирующая – 1,2 м2/ м2.

Устройство наружной гидроизоляции поверхности кирпичной/бутовой кладки с бетонной подпорной стенкой показано на рисунке № 9.

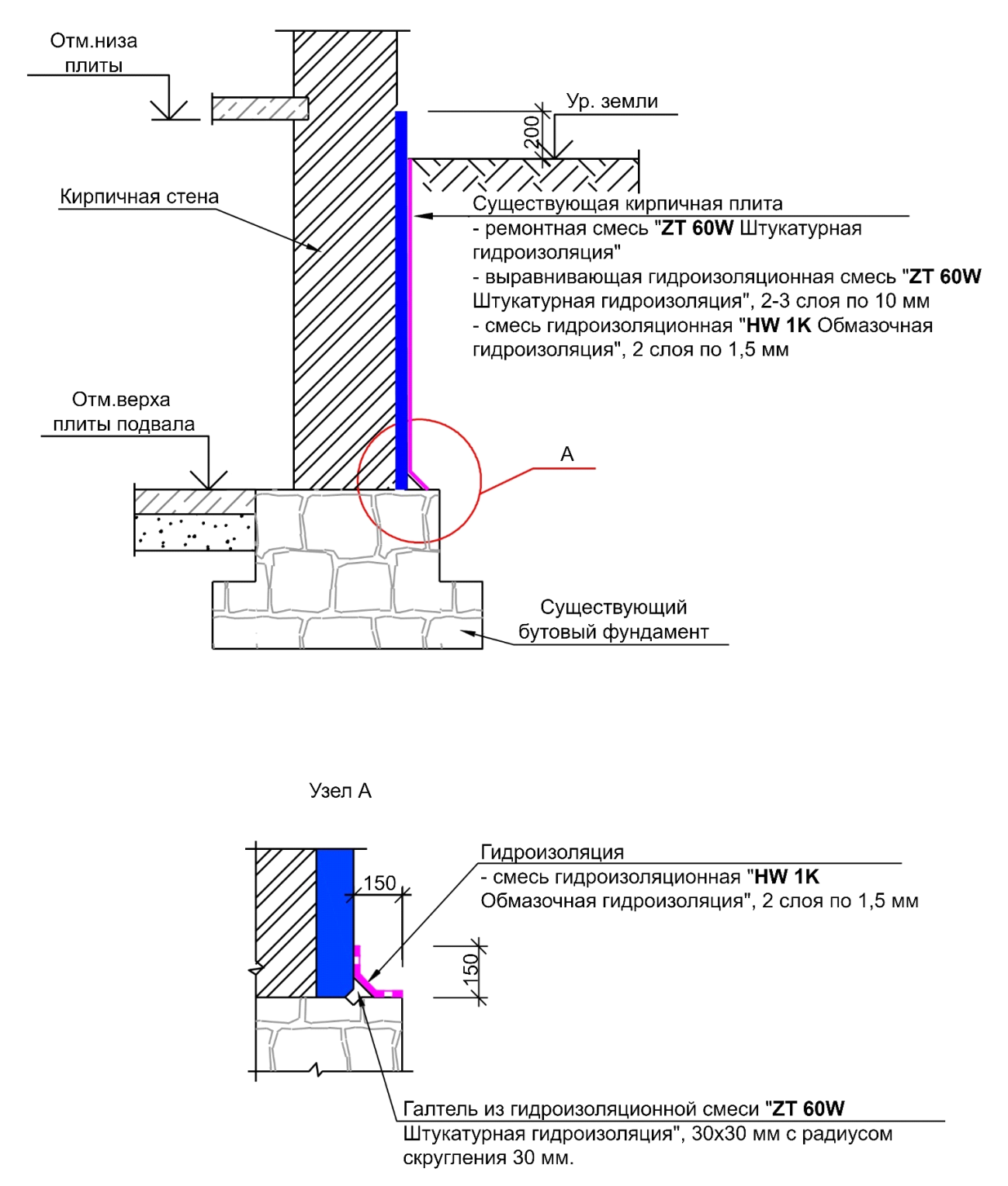

Рисунок 9 - Устройство наружной гидроизоляции поверхности кирпичной/бутовой кладки с бетонной подпорной стенкой

Порядок производства работ по устройству наружной гидроизоляции по железобетонной стене подвала

Все работы выполнить в соответствии с разработанным АТР (альбом технических решений) компании ООО "Сенеко Технолоджи" при температуре не менее 5° С.
Все работы производить в присутствии технадзора
Перед началом работ произвести расчистку поверхности. Основание должно быть чистым, свободным от пыли, масел, старых покрытий и пр.
Длявлажныхсвыступлениемсолейоснованийпроизвестиобработку биоцидными препаратами и антисолевую обработку (материалами «B10W концентрат» и «ASF концентрат»).
Подготовить бетонную поверхность стены в следующей последовательности:

  • ослабленные и непрочные участки бетона удалить механическим путём до прочного основания. Края участка срезать под прямым углом или в виде «ласточкин хвост» на глубину не менее 5 мм. Гладкие поверхности краёв, получаемые при резке алмазным кругом, недопустимы.
  • в случае коррозии арматуры бетон вокруг неё вскрыть и удалить. Участки арматуры и выступающих металлических частей очистить от ржавчины и окислов. На поверхность арматуры и других выступающих металлических частей нанести кистью материал «ZA55 Адгезионная смесь усиленная». При коррозии арматуры более 30 %, арматуру необходимо заменить на новую.
  • трещины шириной более 0,5 мм расшить по всей длине. Сечение полученной штрабы должно быть не менее чем 5х5 мм.
  • поверхность очистить водой при помощи водоструйного аппарата.

Непосредственно перед нанесением тиксотропного ремонтного состава «ZT60 Ремонт бетона и камня» основание следует смачивать водой. Поверхность бетона должна быть влажной, но не мокрой.
Толщина одновременно наносимого слоя состава «ZT60 Ремонт бетона и камня» составляет от 5 до 20 мм. Затирку последнего слоя провести после начала схватывания состава.
Орошать нанесённый ремонтный состав в течение 7 суток, не давая поверхности подсыхать
На подготовленное смоченное основание нанести выравнивающую гидроизоляцию из смеси «ZT 60W Штукатурная гидроизоляция» в 2–3 слоя по 10 мм. Штукатурная гидроизоляция наносится на стену до уровня на 200 мм выше уровня земли (отмостки). Для исключения отслоения или сползания штукатурки работы проводить с использованием оцинкованной металлической штукатурной сетки 50х50х4 мм. Орошать нанесённый состав в течение 7 суток, не давая поверхности подсыхать.
Для обеспечения водонепроницаемости швов примыкания в зоне «стена – пол» необходимо по всему периметру гидроизолируемой поверхности устроить галтель из гидроизоляционной смеси «ZT 60W Штукатурная гидроизоляция»:

  • в местах сопряжения выполнить устройство штрабы с последующей помывкой водой.
  • непосредственно перед устройством галтели из смеси «ZT 60W Штукатурная гидроизоляция» поверхность увлажнить водой. Поверхность должна быть влажной, но не мокрой;
  • устройство галтели. Произвести зачеканку швов гидроизоляционной смесью «ZT 60W Штукатурная гидроизоляция» (30 х 30 мм с радиусом скругления 30 мм). Орошать нанесённый состав в течение 7 суток, не давая поверхности подсыхать.

Через 7 суток после нанесения штукатурной гидроизоляции для увеличения её водонепроницаемости нанести гидроизоляционную смесь «HW 1K Обмазочная гидроизоляция» до уровня земли/отмостки. На рёбрах внешних углов сопрягающихся поверхностей необходимо выполнить скругления радиусом не менее 10 мм или фаски под углом 45 град. Предварительно основание следует смачивать водой. Поверхность кладки должна быть влажной, но не мокрой. Смесь наносится в 2 слоя 1,5 мм. Второй слой наносится в перпендикулярном направлении к первому слою не ранее чем через 2–4 часа в зависимости от температуры поверхности и воздуха. В зоне галтели обмазочная гидроизоляция наносится с армирующей стеклосеткой, которая укладывается между слоями с захватом 150 мм на вертикальную и горизонтальную поверхности.
Средний расход материалов:

  • ремонтная смесь "ZT60 Ремонт бетона и камня " - 2,0 кг/ м2/1 мм или 2,0 кг/1 дм3;
  • гидроизоляционная смесь "ZT 60W Штукатурная гидроизоляция"- 18,5 кг/ м2/10 мм;
  • устройство галтели из смеси "ZT 60W Штукатурная гидроизоляция" - 6 кг/п. м;
  • гидроизоляционная смесь "HW 1K Обмазочная гидроизоляция" - 4,6 кг/ м2 (2 слоя по 1,5 мм);
  • сетка армирующая - 1,2 п.м./ м2.

Устройство наружной гидроизоляции по железобетонной стене подвала показано на рисунке № 10.

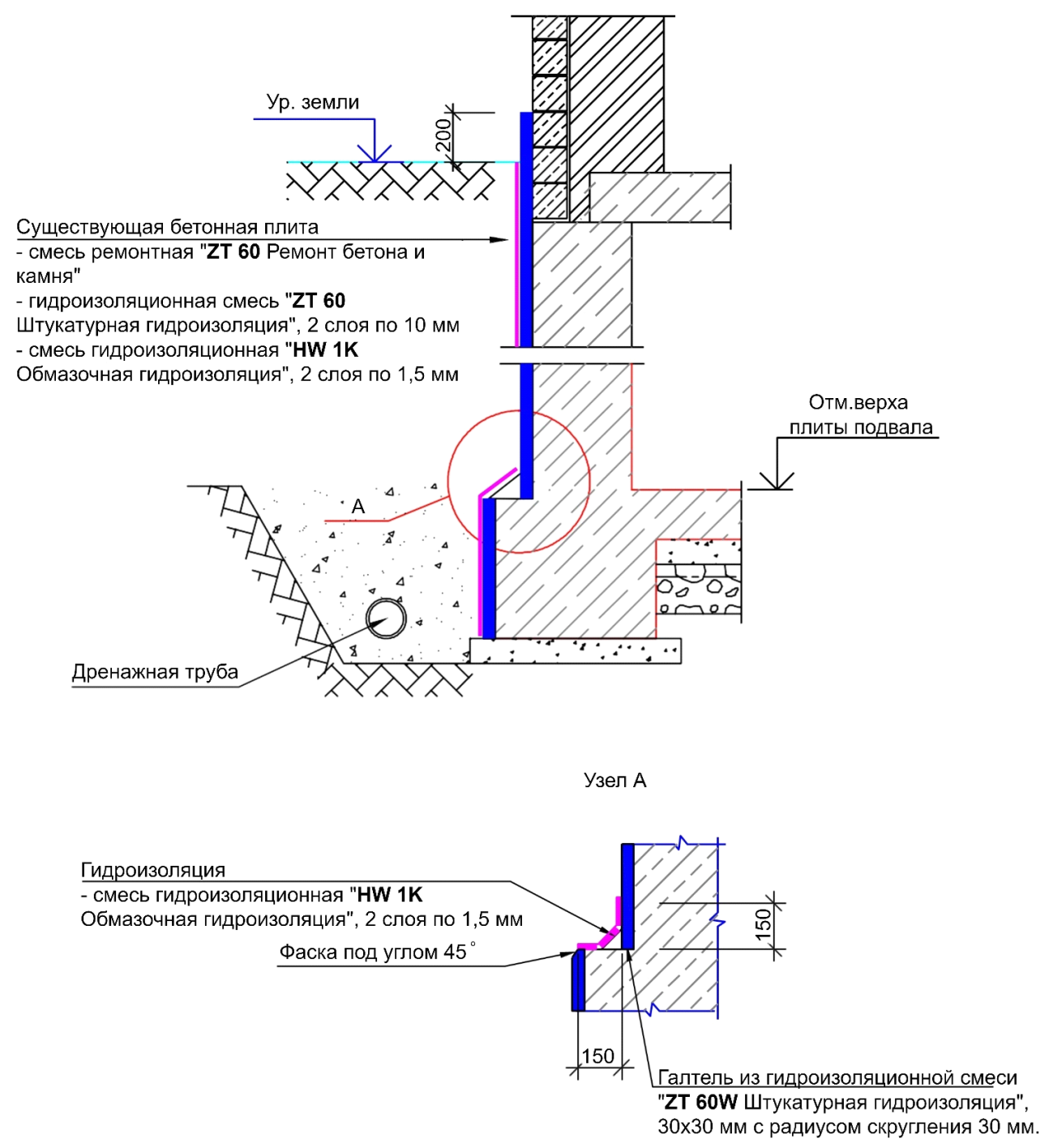

Рисунок 10 - Устройство наружной гидроизоляции по железобетонной стене подвала

Вся представленная на сайте информация, касающаяся реализуемых товаров, работ и услуг, носит информационный характер и не является публичной офертой, определяемой положениями ст. 437 Гражданского Кодекса РФ. Все цены, указанные на данном сайте, носят информационный характер и являются ориентировочными (окончательная стоимость рассчитывается менеджером при оформлении заказа). Опубликованная на данном сайте информация может быть изменена в любое время без предварительного уведомления.
