После проведения расчисток следует восстановить целостность кладки, фрагментированной деформационными трещинами и пустотами.
Инъектирование (нагнетание инъекционного раствора) под давлением до 4 атм. производят непосредственно в кирпичную кладку. Работы ведутся по общепринятой технологии инъектирования.
Рекомендуется к применению Инъекционный раствор для кладки. Для реставрационных работ выпускается две марки:

  • ZI 10L – состав нормальной прочности соответствует марке М50
  • ZI 15L – состав повышенной прочности соответствует марке М100.


Работы следует производить при температуре воздуха не ниже +50С. В зимний период работы производятся только на внутренних элементах конструкций отапливаемых зданий. В весенний период работы производятся после полного оттаивания кладки до температуры выше +50С.

Подготовительный этап
При необходимости, перед инъектированием следует выполнить мероприятия по усилению кладки в зонах трещин (установку бандажей, стяжек, армирующих сеток и т. п.).
Перед началом производства работ необходимо вручную очистить швы кладки и поверхность трещин от веществ, препятствующих сцеплению с основанием.
Ремонт трещин.
Произвести механическую расчистку трещин до несущего основания, удалить продукт разрушения. Смочить трещины водой. Открытые трещины предварительно зачеканивают на глубину 1–2 см растворной смесью BS 64I Кладочная известковая (М75).
При наличии множества трещин перед началом инъекционных работ необходимо провести сплошную обмазку поверхности кладки - оштукатуривание растворной смесью C53 (финишная).
Бурение инъекционных шпуров.
Порядок размещения пакеров обусловлен данными исследований расположения пустот в кладке или определяется расположением раскрытых трещин на поверхности кладки.
При инъектировании раскрытых трещин пакеры устанавливают равномерно по инъектируемому участку с двух сторон трещины в шахматном порядке с шагом 150–200 мм (рисунок 1). Шпуры располагаются под углом 45o от лицевой поверхности. Шпуры пробуриваются таким образом, чтобы они пересекали трещину посередине ее глубины. Длина шпуров должна составлять не более 2/3 от толщины конструкции (рисунок 2).
При выполнении инъектирования участков с выявленными пустотами в кладке пакеры устанавливают рядами в шахматном порядке таком образом, чтобы расстояния составляли между рядами 150–200 мм и между пакерами в ряду 150–200 мм. Длина шпуров должна составлять не более 2/3 от толщины конструкции.
С помощью бура и перфоратора формируют отверстия диаметром 18 мм. Высверленные шпуры необходимо продуть сжатым воздухом.
Установка инъекционных пакеров.
В отверстия ввинчивают пакеры (диаметром 18 мм) или используются забивные пакеры под отверстие 18 мм.

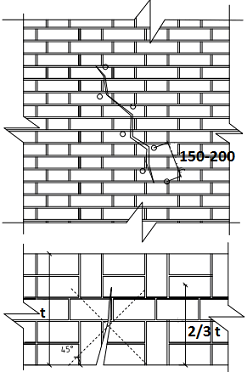

Рисунок 1 – Инъектирование раскрытых трещин

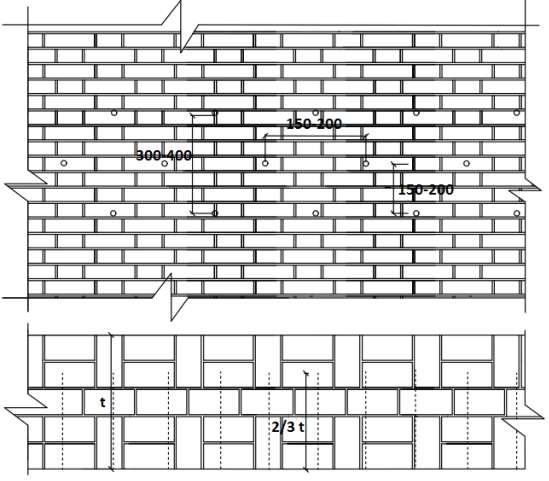

Рисунок 2 - Восстановление монолитности кладки с пустотами


Приготовление раствора инъекционной смеси
Приготовление смеси Инъекционной ZI 10L или ZI 15L для кладки производить механическим способом (миксер, дрель со специальной насадкой) путем постепенного добавления сухой смеси в заранее отмеренное количество чистой воды комнатной температуры. Расход воды указывается в сопроводительной документации на материал конкретной марки. Перемешивание производят до получения однородной массы.
Внимание!
Полученная растворная смесь должна отстояться 5 минут. После повторного перемешивания в течение 1 минуты инъекционная смесь готова к применению.

Основной этап работ
Непосредственно перед инъектированием необходимо провести промывку трещин и увлажнение кладки.
Инъектирование любого участка кладки начинают с нижнего ряда установленных пакеров. Нагнетание раствора в каждую скважину производится беспрерывно с умеренной скоростью подачи раствора.
Места прорыва раствора из массива кладки временно заделываются гипсовым раствором. Нагнетание раствора на время схватывания гипса (5–10 мин) приостанавливается. Повторное инъектирование производится на следующий день в скважины с наибольшим расходом инъекционного раствора, т. к. при больших объемах, заполняемых раствором в один прием, возможно образование усадочных трещин.
Нагнетание раствора производится до "отказа" и давление поддерживается еще в течение 3–5 мин.
Пакеры удаляют из скважин по окончании нагнетания.
Поверхность кладки по окончании работ очищается от гипсового раствора вручную с помощью скребка, скарпели. Углубления от пакеров заделывают растворной смесью BS 64I известковая (при расположении трубок в швах) или F10 (при расположении трубок на грани кирпича).

Конечный этап
При необходимости, в зонах трещин дюбелями крепят армирующую сетку из нержавеющей стали с ячейкой 8–10 мм с захватом периферии вокруг трещины на 40–50 см.
Технологический процесс показан в таблице № 1.

Таблица 1 - Технологический процесс

Наименование и последовательность технологических операций
Объем работ, м2, м3, кг и т. п.
Наименование машин, оборудования, инструмента, затраты времени, маш.-ч
Наименование строительных материалов и деталей, потребность, кг, м, м3 и т. п.
Наименование рабочих, затраты труда, чел.-ч
Сверление отверстий,
шаг 30–40 см
7 отв. ∅18 мм
перфоратор
1050
Промывка отверстий7 отв. ∅18 мм
компрессорвода1150
Установка паркеров
вручнуюпакер1300
Зачеканка трещины
1 м.п.
мастерокBS 64I (М50) или
CM 53 (финишная)
Реставратор памятников каменного зодчества,
1 чел.
Закачка инъекционного раствора
7 отв. ∅18 мм
инъекционный насос
ZI 10L или
ZI 15L Инъекционный для кладки
Оператор, 1 чел.
Удаление пакеров
7 отв. ∅18 мм
вручную
пакер
Реставратор памятников каменного зодчества,
1 чел.
Зачистка поверхности от гипсового раствора, заделка углублений от пакеров
7 отв. ∅18 мм
вручную
Скарпель, скребок, шпатель, мастихин.
BS 64I Кладочная известковая или F10
Реставратор памятников каменного зодчества,
1 чел.

Вся представленная на сайте информация, касающаяся реализуемых товаров, работ и услуг, носит информационный характер и не является публичной офертой, определяемой положениями ст. 437 Гражданского Кодекса РФ. Все цены, указанные на данном сайте, носят информационный характер и являются ориентировочными (окончательная стоимость рассчитывается менеджером при оформлении заказа). Опубликованная на данном сайте информация может быть изменена в любое время без предварительного уведомления.
